樓承板建房子,你要關心的不只是價格,還有這些施工要點
在現代建筑中,鋼結構工程已經可以滿足各種建筑需求,而隨著需求的改變和工藝的提升,樓承板作為一種相對新型的建筑材料,也正在取代傳統工藝,并展示它更優秀的功能作用。今天,就將鋪設施工時的注意事項整理給大家,以作參考。
一、施工工藝
施工時可以分成兩個勞動組,一組負責運料,職責包括清料,倒運,按進度準確地將材料運至施工部位;另一組負責鋪設,職責包括裁切,安裝,留洞。每3人為一小組,負責一個節間,4個小組在同一個作業層同時作業。進行下道工序(綁扎鋼筋與澆筑混凝土)時,應派專人對鋪設的壓型鋼板加強維護。

二、施工方法
1.施工順序:按結構安裝和安全需要,樓承板施工順序分平面和立面兩種工序。平面施工順序應隨主體鋼結構安裝順序鋪設,以確保上層鋼柱安裝時人員操作安全。立面應按先鋪設下層,后鋪設上層的順序進行。
2.施工方法:

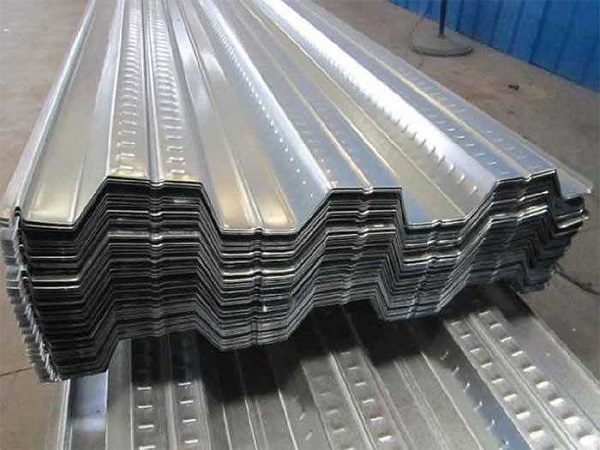

a.材料吊運與堆放:保證地面基本平整,堆疊不宜過高,最高不超50張為佳。
b.樓承板運至現場需妥善保護,不得損壞與污染,特別是油污。
3.施工安裝:
a.安裝前按照平面位置圖分區下料,分批運入現場后排成順序吊至底層,放于梁上,分塊鋪設,由近至遠人工搭接。確保接槎順直,搭接吻合。
b.遇到形狀不規則時,在鋪裝困難的位置,應在樓承板上精確放線、切割,使樓層板與鋼柱、梁緊密相連。
c.鋪設時,應按施工圖的起板線開始鋪設,隨安裝位置移動并電焊。扣合后,用特制夾鉗緊固,再熔焊于鋼梁上。
d.鋪設時,以母肋為起始邊,由一端至另一端,將最后一塊兒作為調節板。梁寬雖不等,但兩側均要求平焊搭于梁上50mm寬,若有差值可用板間搭接寬度進行調整。
e.樓梯孔洞處在外側時,應按照需要設置不同規格的邊模,以便同時澆筑混凝土。

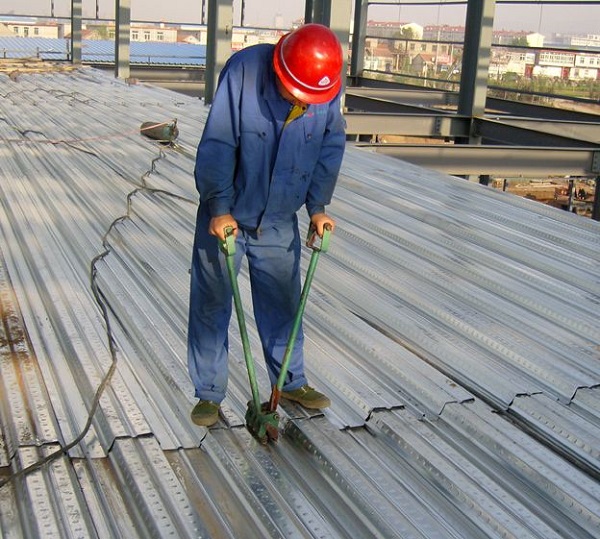

f.施工現場裁切樓承板開孔時,切割面應力求平整。

今天和大家分享的是關于樓承板鋪設施工的前期工作,作為使用者,關心的重點除了價格,更重要的就是這些安裝施工的細節。而作為鋼結構公司和生產廠家,也可以以此作為安裝施工時的質量技術要求。
本文鏈接:http://m.hygdst.cn/news/0008009077.html
上一篇:自家宅基地,適合建鋼結構房屋嗎? 下一篇:用樓承板做房子,這些點你需要知道
- 山西鋼結構建筑防火措施的奧秘在哪里 2022-04-29
- 關于鋼結構廠房的選材,長治鋼結構公司這樣說 2021-11-03
- 掌握鋼筋桁架樓承板的施工技術,鋼結構廠家值得信賴 2020-07-17
- 如何選擇樓承板的厚度和類型,這三步要搞清 2020-04-28
- 太原附近樓層板廠家:樓承板鋪設中的小細節大隱患 2021-10-22
- 山西樓承板廠家:性價比高的樓承板這樣選 2021-05-05
- 互聯網時代鋼結構生產廠如何抓住機遇? 2019-10-08
- 影響山西呂梁樓承板廠家價格的因素 2021-04-01
